2024年7月,驻市自然资源局纪检监察组和驻市国资委纪检监察组在观海长廊(霞山段)开展廉政下访时,有群众反映附近的大草坪公厕建设已停工近一年,给市民及游客带来了不便。
实地了解,观海长廊(霞山段)大草坪公厕升级改造项目被列入市政建设计划,总投资约100万元。建设内容包括,拆除观海长廊大草坪原有残旧公厕(占地面积约80㎡),按照创文和旅游公厕标准,在原址及邻近区域新建公厕(占地面积约200㎡)。2023年6月30日进场施工,前期已拆除旧公厕,并完成新建公厕的地下管道布置及基础浇筑工程,计划2023年底建成开放使用。在项目建设初期,该地块土地权属被发现有争议,2023年7月市土地开发总公司叫停了该项目。由于问题涉及到的部门较多,时间轴长,霞山观海长廊大草坪公厕升级改造项目困难重重,建设方多次奔走协调无果。
廉政下访组通过查找相关资料、约谈相关部门,多次到现场了解工作推进情况,找出了问题症结所在。随后,市纪委监委有关领导召集市城综局、市土储中心、市国资公司、市海滨公园管理处、市土地开发总公司等相关单位负责人召开协调会议,明确各单位责任分工,推动公厕项目尽快恢复建设。

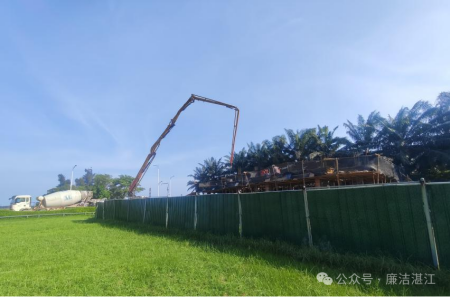

廉政下访组组织召开协调会议

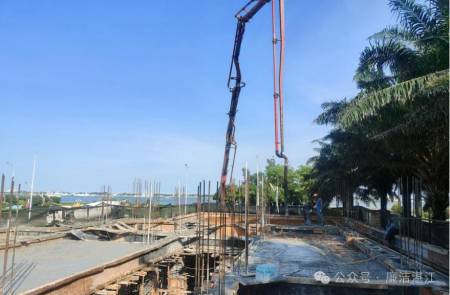

廉政下访组现场了解工作推进情况

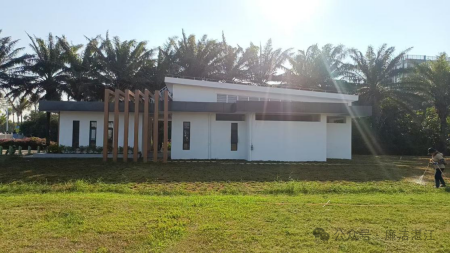

在廉政下访组的推动下,停工一年多的霞山观海长廊大草坪公厕项目恢复施工建设。廉政下访组高度关注项目建设进展,现场了解工作推进情况。在各部门协同努力下,历时3个月,新公厕终于在12月20日正式投入使用。新公厕掩映在绿树丛中,与周围的景观融为一体。路过的群众纷纷称赞道,新公厕美观大方、功能齐全,不仅便民,更是体现了湛江这个旅游城市的文明。
